La société SGTB (Société des Grands Travaux de la Bièvre) a reçu la maîtrise d’œuvre de la construction d’une piscine sur un campus universitaire. Le tableau des
antériorités des tâches est le suivant Les travaux débutent le 1er avril :

Travail :

  • Le projet doit s'appeler Piscine - (votre prénom)
  • Entrer les différentes tâches
  • Faire apparaître le nom des tâches et la durée prévue pour chacune d'elle.
  • Envoyer l'export PDF et la réponse aux questions par mail.
    Noter en rouge les tâches SGTB en direct
Codes Tâches Durée en jour  Antériorités
A Excavation SGTB 5 A
B Fondation du bâti SGTB 2 A
C Pose de canalisation inox 4 B
D Essais en pression des canalisations 8 C et G
E Étanchéité
9 D
F Mise en place de la station d’épuration 6 A
G Mise en place du chauffage 5 F
H Raccordement électrique 4 C et G
I Sonorisation sous-marine 5 H
J Dallage SGTB 6 E et I
K Construction des vestiaires 8 J
L Aménagement des espaces verts SGTB 6 J
M Mise en eau 3 K
N Essais et tests 2 M



Questions :
1. Déterminer si l’inauguration peut avoir lieu comme prévu le 15 juin.
2. Lors de la pose des canalisations, on apprend que, suite à un incident technique, cette opération durera 6 jours de plus que prévu. Cela aura-t-il une influence sur le
délai prévu ?
3. La direction s’inquiète quant au respect des délais. Elle propose de se passer de la sonorisation sous-marine. Qu’en pensez-vous ?

Résultat attendu :

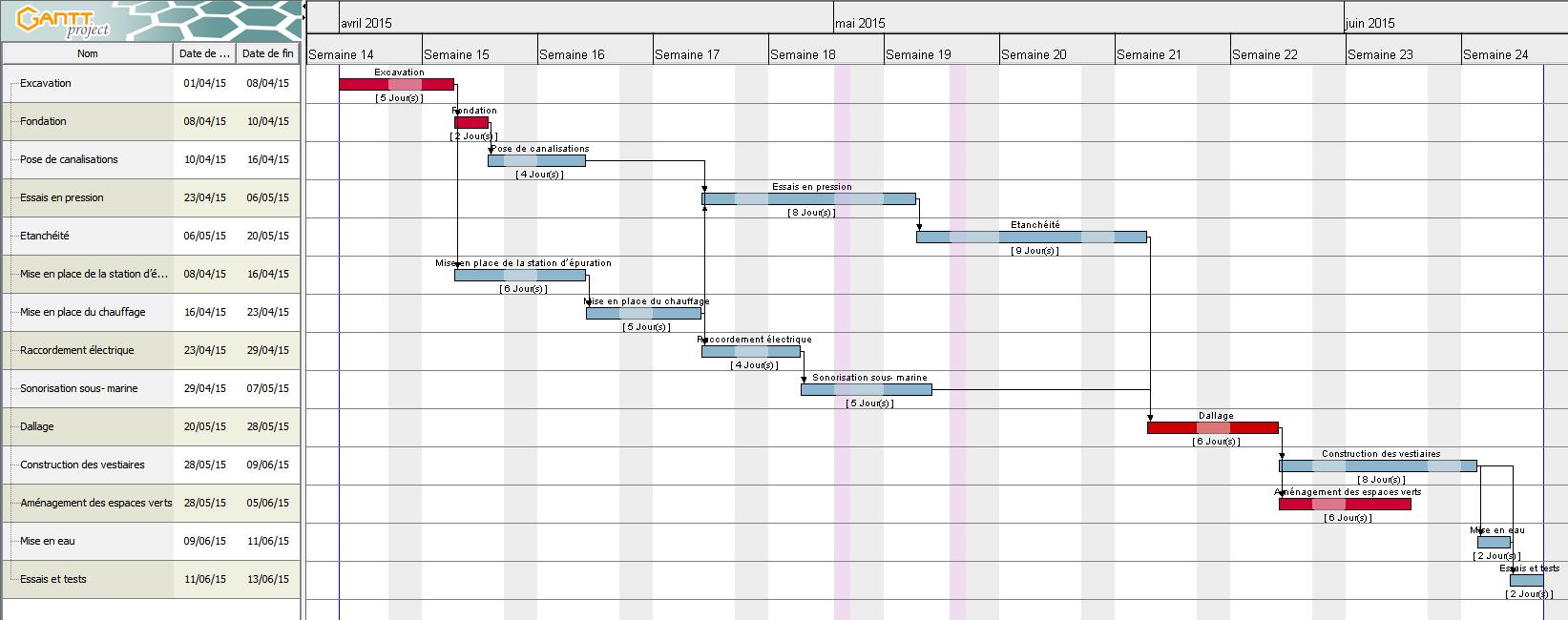

resultat-gantt-01
